关于研究生宿舍1#楼及2#楼项目的进度报道
(第一期)
研究生宿舍1#楼及2#楼项目自2025年7月24日开工以来,施工单位中国二十二冶集团有限公司、监理单位沈阳市工程监理咨询有限公司、设计单位上海徐汇规划建筑设计有限公司、审计单位辽宁蓝天工程造价咨询有限责任公司及校后勤处全体紧密配合,不断取得项目建设新进展。

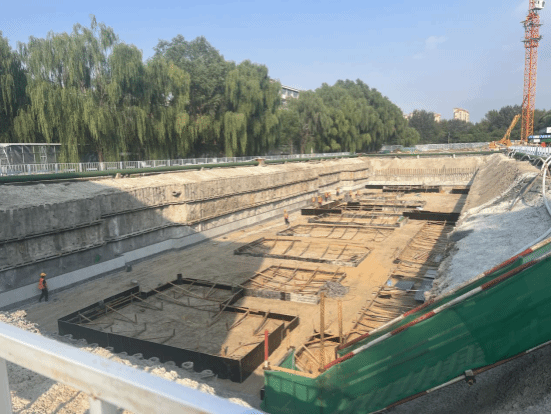

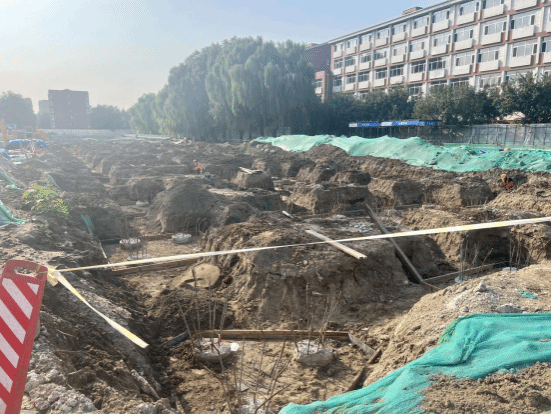

截至目前,1#宿舍楼深基坑开挖、支护、喷锚及降水设施安装全部完成,基底柱墩等位置砖胎膜砌筑完成80%,垫层模板支撑完成80%,即将开始垫层混凝土浇筑及筏板基础施工;2#宿舍基础长螺旋钻孔压灌桩265根全部完成,桩体静载实验完成,已完成人工清槽,垫层支模完成80%,即将开始垫层混凝土浇筑及桩基承台施工。
下一步,各参建单位紧密配合,积极推动项目建设进度快速前进,结合宿舍楼标准楼层流水线式施工作业优势,加大项目人力、物力投入,保证质量、安全的前提下,力争尽快完成主体施工。1#宿舍计划10月初完成地下一层及夹层施工,11月初完成主体及闷顶施工,同步开展砌筑及屋面施工(力争11中旬前完成);2#宿舍9月底完成基础及回填施工,10月底完成主体及闷顶施工,同步开展砌筑及屋面施工,并计划11中旬前完成。
沈阳工业大学基建项目建设指挥部工程组
2025年9月10日
